Publié le 17 juin 2026

Installer une fenêtre ne se résume pas à glisser un dormant dans une ouverture. Le dernier rapport 2025 de l’Observatoire AQC confirme que les menuiseries extérieures restent en tête du classement des désordres décennaux, avec 64 % des sinistres liés à des défauts d’étanchéité à l’eau. Ces chiffres confirment une réalité du terrain : une pose non conforme hypothèque durablement les performances thermiques et la pérennité du bâti.

Respecter cette séquence garantit la conformité aux exigences de la réglementation thermique RE2020, l’accès aux dispositifs d’aides financières et la protection de la garantie décennale. Chaque étape — calage micrométrique, fixation adaptée au support, étanchéité multicouche — conditionne la suivante. Une erreur initiale de planéité se répercute inévitablement sur la compression des joints et l’absence de fuites.

Les enjeux réglementaires de la pose de menuiseries extérieures ont considérablement évolué depuis l’entrée en vigueur de la RE2020. La nouvelle réglementation impose des performances accrues en matière d’isolation et d’étanchéité à l’air, mesurées par des tests d’infiltrométrie obligatoires. Une installation non conforme compromet l’obtention du certificat de conformité et exclut le bâtiment des labels énergétiques. La garantie décennale du professionnel engage sa responsabilité sur les défauts d’étanchéité qui affecteraient la solidité du bâti.

L’évolution de la sinistralité sur les dix dernières années révèle une constante : les menuiseries extérieures demeurent dans le trio de tête des pathologies décennales, malgré les progrès techniques des produits. Cette permanence s’explique principalement par la qualité de mise en œuvre, qui reste le maillon faible de la chaîne. Les défauts d’étanchéité périphérique et les erreurs de fixation représentent à eux seuls plus de 80 % des sinistres recensés, confirmant que la performance intrinsèque d’une fenêtre ne garantit rien sans une installation rigoureuse.

Votre feuille de route installation en 5 points critiques

  • Diagnostiquer le support existant : planéité ±2 mm, absence d’humidité, solidité de la maçonnerie
  • Caler le dormant avec une tolérance ≤2 mm/m pour garantir aplomb et niveau conformes au DTU 36.5
  • Choisir la fixation mécanique adaptée à votre type de support (béton, brique creuse, bois, pierre)
  • Appliquer l’étanchéité en 3 couches distinctes : membrane pare-vapeur intérieure, mousse polyuréthane, joint silicone extérieur
  • Contrôler la conformité finale via PV de réception et tests de manœuvre avant levée de réserves

La pose d’une fenêtre engage la performance énergétique du bâtiment pour plusieurs décennies. Chaque erreur méthodologique — qu’il s’agisse d’un défaut de calage, d’une fixation sous-dimensionnée ou d’une étanchéité incomplète — se traduit par des pathologies coûteuses : infiltrations d’eau, ponts thermiques, décollements de joints, dégradation prématurée du dormant. Le respect scrupuleux de la norme DTU 36.5 constitue la seule garantie de conformité et de pérennité.

Au-delà de la maîtrise technique, la certification RGE du professionnel apporte une sécurité juridique et financière déterminante. Elle conditionne l’accès aux dispositifs d’aides MaPrimeRénov’ et CEE, qui peuvent représenter jusqu’à 40 % du coût total de l’opération pour les ménages modestes. La formation continue obligatoire des artisans certifiés garantit une veille réglementaire permanente sur les évolutions normatives et les innovations produits, gage d’une installation conforme aux dernières exigences.

Préparer l’ouverture existante : diagnostiquer avant d’agir

La majorité des désordres résultent d’une préparation inadéquate de l’ouverture : support non plan, humidité résiduelle, maçonnerie dégradée. Avec 8,5 % des désordres décennaux en logements collectifs, chiffre mis en lumière par l’AQC 2025, les fenêtres conservent une part importante de la sinistralité, principalement en raison de défauts de liaison entre menuiserie et gros œuvre.

Avant toute intervention, vérifier la planéité du tableau (écart maximal toléré : ±2 mm sur 1 mètre). Une règle de maçon posée verticalement puis horizontalement révèle immédiatement les irrégularités. Si le support présente des dégradations — fissures, zones friables, traces d’humidité —, traiter d’abord ces pathologies. Un enduit de rebouchage ou une reprise localisée garantit l’assise nécessaire pour la fixation ultérieure. Dans certaines configurations, la technique de rénovation sur dormant existant évite la dépose complète, mais elle exige un cadre en excellent état et une épaisseur de tableau suffisante.

Faire appel à un artisan certifié comme micheneauthierry.com permet de déléguer ce diagnostic à un professionnel formé aux spécificités des supports anciens et aux contraintes du bâti existant. L’expérience du terrain identifie rapidement les points de vigilance invisibles pour un œil non averti : ponts thermiques résiduels, zones de condensation potentielle, compatibilité entre matériaux de la menuiserie et nature du mur porteur. Sur les chantiers de rénovation en centre historique ou sur bâti pierre, cette expertise évite les reprises coûteuses liées à un diagnostic initial incomplet.

Contrôles préalables avant toute intervention sur l’ouverture

  • Vérifier la planéité du tableau : écart maximal ±2 mm sur 1 mètre (règle de maçon)

  • S’assurer de l’absence d’humidité résiduelle : test humidimètre ou attente séchage après travaux

  • Contrôler la solidité de la maçonnerie : absence de fissures structurelles, zones friables, enduit décollé

  • Vérifier l’aplomb vertical et l’horizontalité du seuil : niveau à bulle ou laser rotatif

  • Inspecter l’état du linteau et de l’appui de fenêtre : capacité portante, absence de dégradation

Séquence de pose : de la mise en place au scellement définitif

Suivre rigoureusement l’ordre des opérations du DTU 36.5 garantit la cohérence de l’installation : calage, fixation mécanique, étanchéité périphérique. Chaque phase conditionne la suivante et répond à des exigences techniques précises.

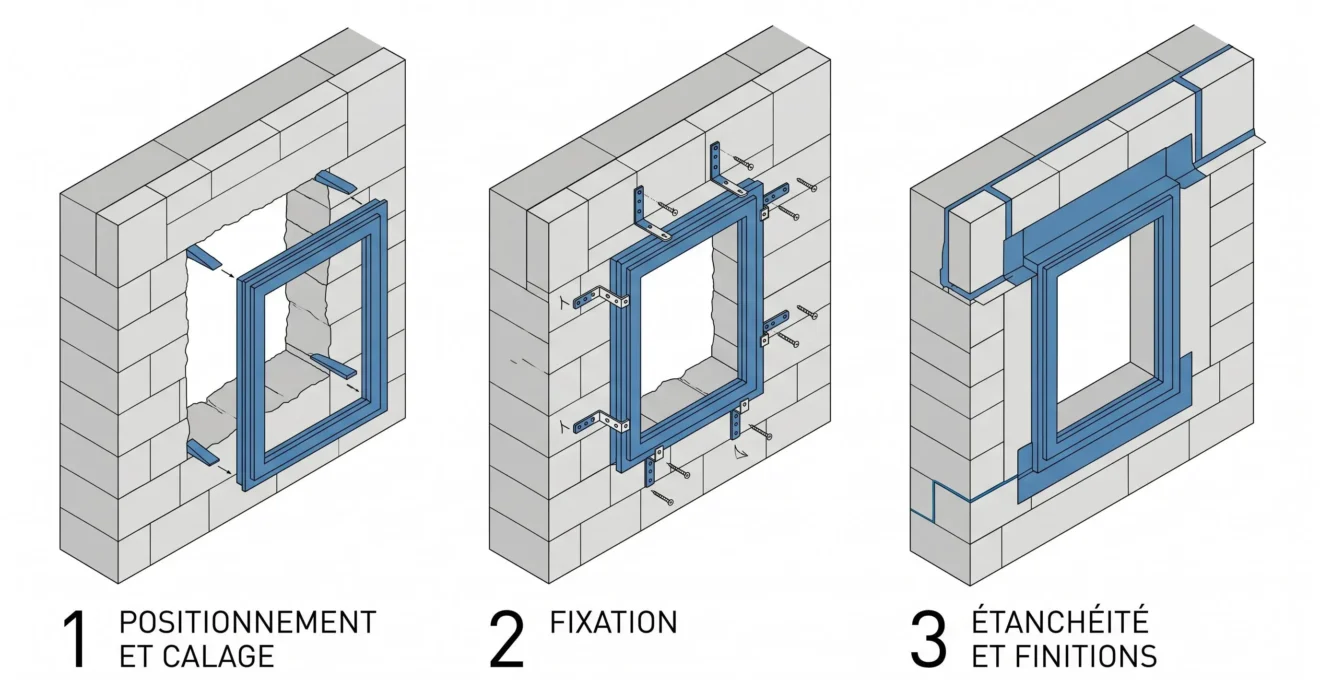

Chronologie de pose : chaque phase conditionne la réussite des suivantes



Positionnement et calage provisoire : garantir l’aplomb

Le calage initial détermine la géométrie finale de la fenêtre. Utiliser des cales de pose en PVC ou en bois dur imputrescible, positionnées sous les montants verticaux et aux angles du dormant. La tolérance admise pour l’aplomb et le niveau est de ≤2 mm par mètre, valeur fixée par le DTU 36.5. Un niveau laser rotatif facilite le contrôle simultané des quatre côtés.

Positionner les cales tous les 40 à 50 cm pour répartir uniformément la charge. Vérifier la planéité de l’ensemble avec une règle métallique : aucun jour ne doit apparaître entre la règle et le dormant. Ce soin initial évite les déformations ultérieures qui compromettraient la compression des joints et la manœuvre fluide de l’ouvrant.

Fixation mécanique selon la nature du support

Le choix de la fixation dépend directement de la capacité portante du matériau support. Une cheville inadaptée génère un arrachement progressif sous l’effet des sollicitations (vent, manœuvres répétées, dilatations thermiques). Les professionnels du bâtiment recommandent systématiquement d’adapter le type de fixation à la nature exacte du mur porteur.

Fixations mécaniques selon votre type de support : le tableau décisionnel
Support Type fixation Caractéristiques techniques Difficulté
Béton plein Cheville à expansion ou vis à frapper Charge >500 kg, espacement 40-60 cm Faible
Brique creuse Cheville à déploiement ou chimique Charge 200-300 kg, espacement 30-40 cm Moyenne
Béton cellulaire Cheville spécifique béton cellulaire + pattes équerrage renforcées Charge 80-120 kg, espacement 25-35 cm Élevée
Bois (ossature) Vis bois inox ⌀6-8 mm directes Charge 150-250 kg, espacement 30-40 cm Faible
Pierre ancienne Scellement chimique ou pattes d’équerrage renforcées Charge variable (test requis), espacement 25-35 cm Élevée

Les retours d’expérience du secteur montrent qu’un sous-dimensionnement des fixations constitue l’une des erreurs les plus fréquemment constatées sur les chantiers, notamment sur supports en béton cellulaire ou brique creuse. Respecter l’espacement maximal et le type de cheville spécifié garantit la stabilité mécanique sur le long terme.

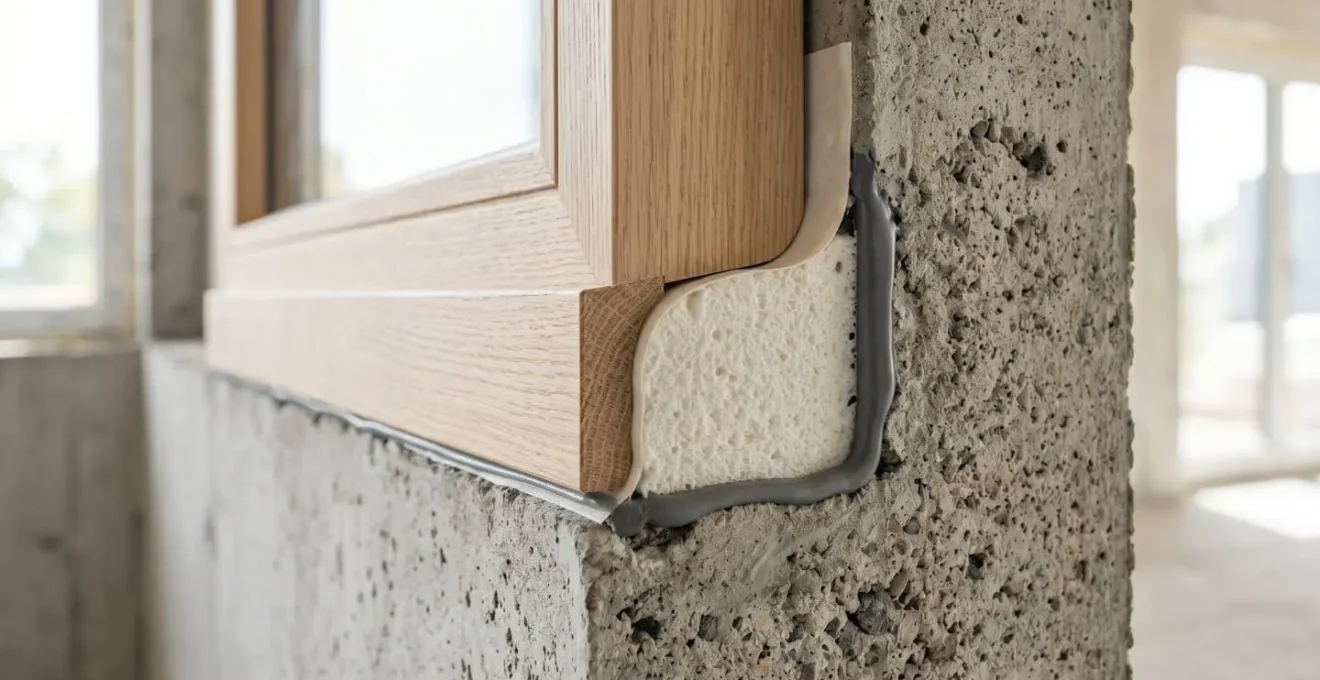

Étanchéité périphérique : la barrière multicouche

L’étanchéité se construit en trois couches superposées, chacune remplissant une fonction spécifique dans la gestion des flux (vapeur d’eau, air, pluie battante). Cette architecture multicouche constitue la ligne de défense contre les infiltrations et les déperditions thermiques.

Appliquer d’abord une membrane pare-vapeur côté intérieur du dormant, assurant la continuité de l’étanchéité à l’air du bâtiment. Injecter ensuite de la mousse polyuréthane expansive dans l’espace périphérique entre dormant et maçonnerie : elle comble les interstices tout en offrant une isolation complémentaire. Laisser polymériser selon les préconisations fabricant (généralement 24 heures). Enfin, poser un joint EPDM préformé ou appliquer un cordon de silicone neutre côté extérieur, garantissant l’étanchéité à l’eau de ruissellement.

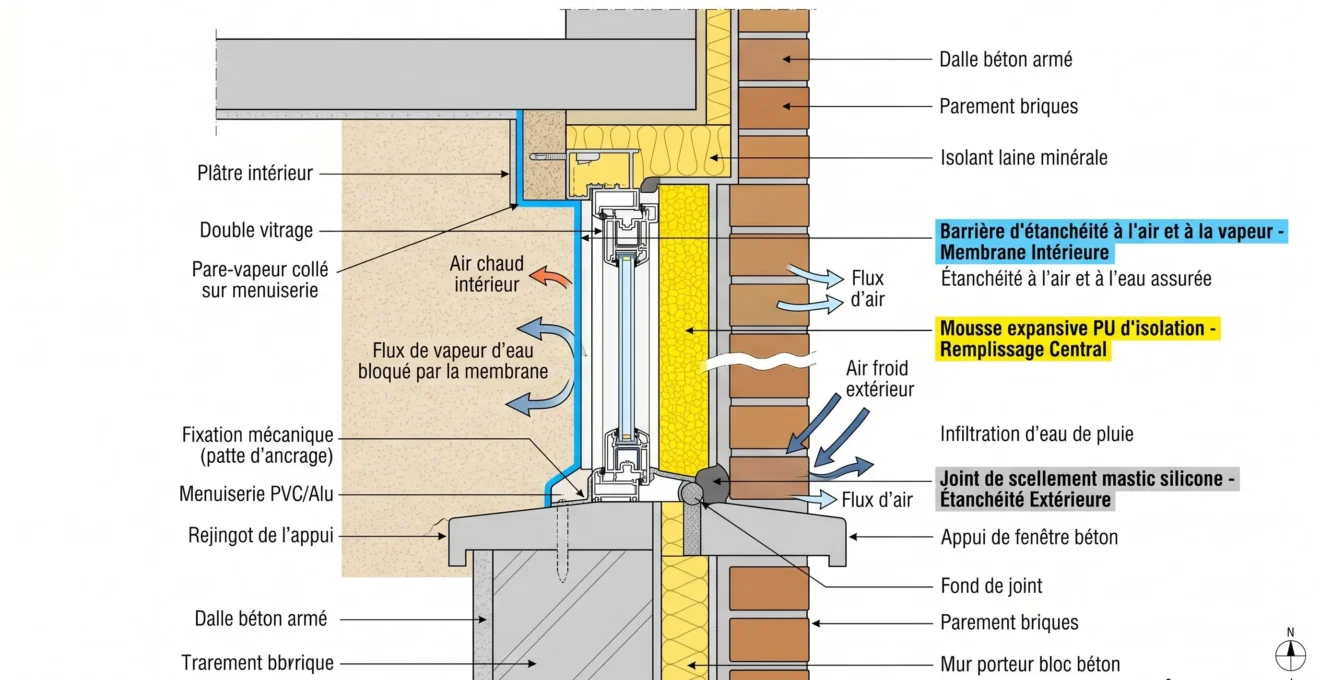

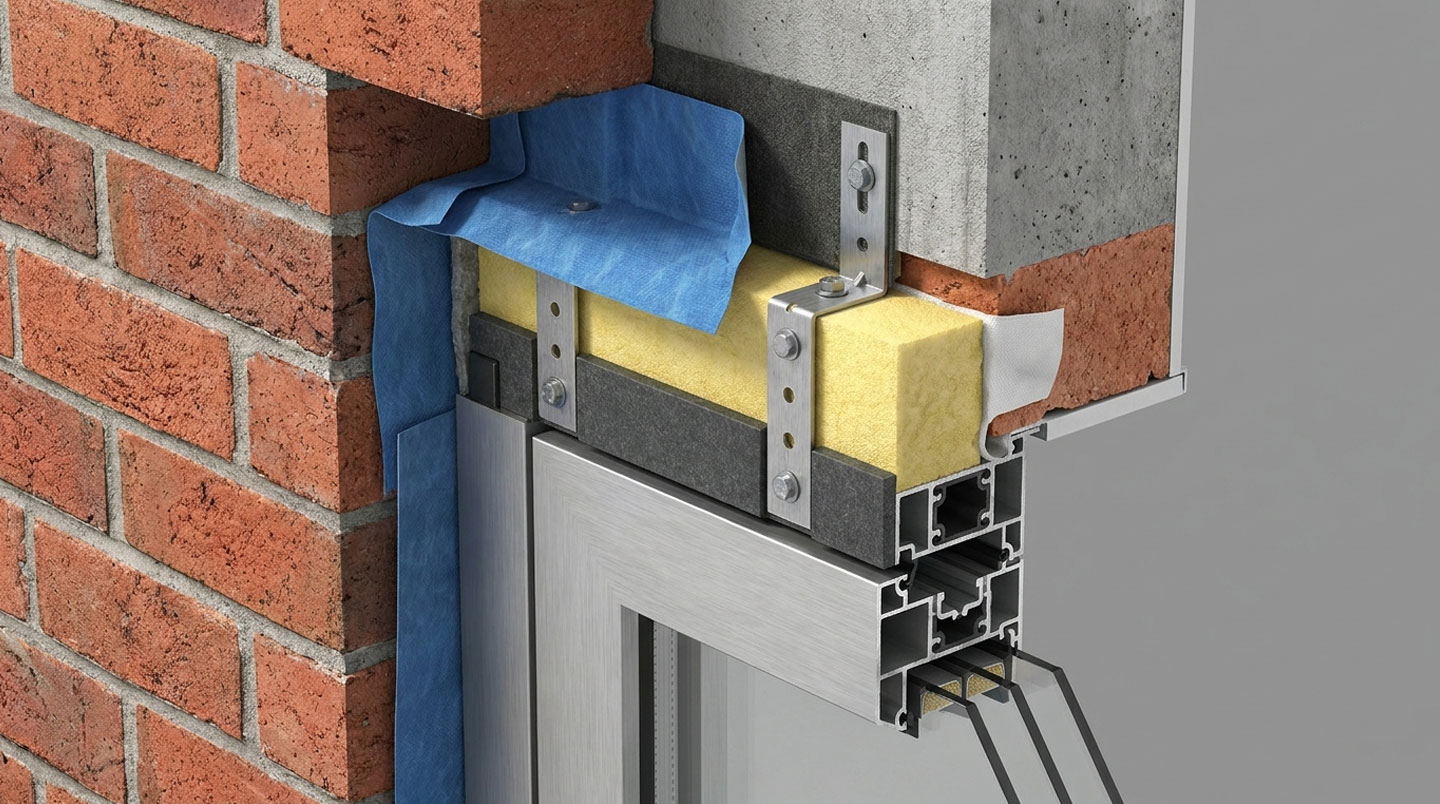

Anatomie de l’étanchéité : trois matériaux complémentaires pour une protection totale



Les défauts d’étanchéité périphérique représentent 64 % des sinistres décennaux recensés sur menuiseries extérieures. Une mise en œuvre rigoureuse de ces trois couches reste le seul rempart efficace contre infiltrations et pathologies ultérieures du bâti.

Observatoire Agence Qualité Construction, Rapport Sycodés 2025

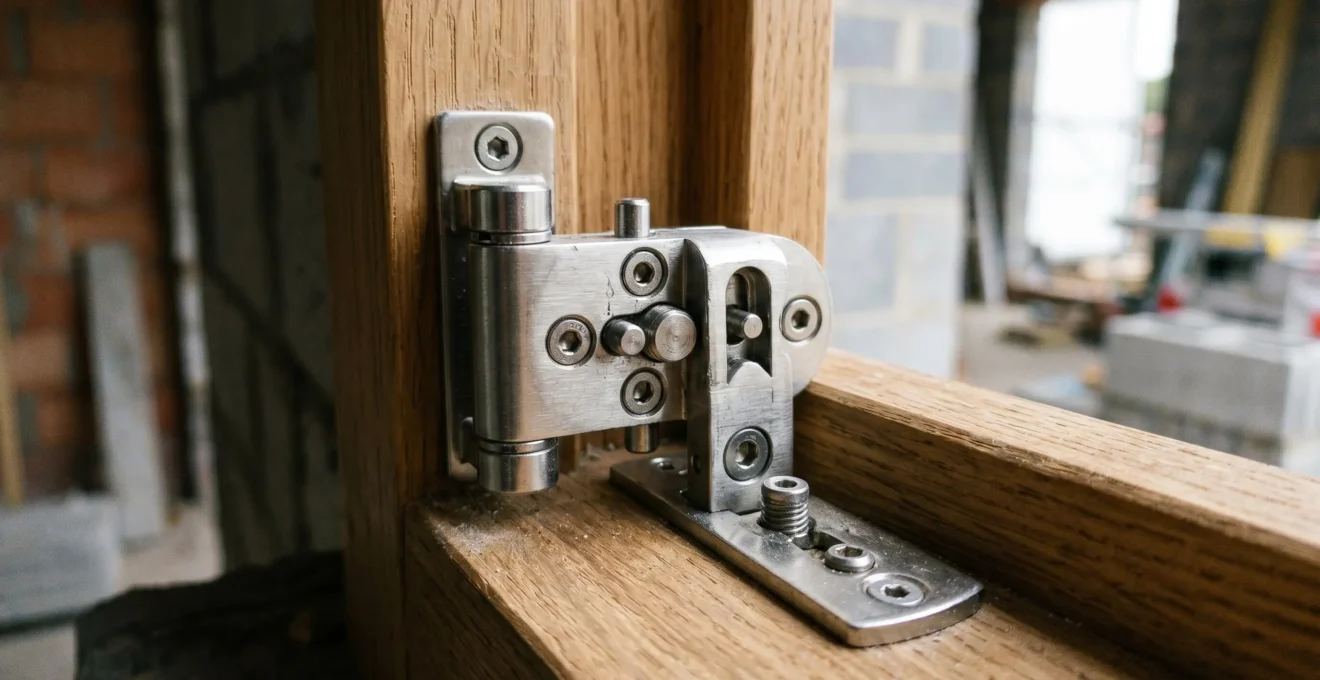

Réglages finaux et vérification de la manœuvre

Une fois la fenêtre scellée, procéder aux réglages de quincaillerie pour garantir une manœuvre fluide et une compression optimale des joints sur le long terme. Ces ajustements micrométriques conditionnent le confort d’usage quotidien et préviennent l’usure prématurée des mécanismes.

Régler les paumelles (charnières) sur trois axes : vertical (hauteur de l’ouvrant), horizontal (latéral gauche/droite) et compression (pression contre dormant). Utiliser une clé Allen ou Torx selon le type de ferrure. Vérifier ensuite le jeu périphérique : il doit être uniforme sur tout le pourtour (généralement 3 à 5 mm selon fabricant). Tester la fermeture : l’ouvrant doit entrer en contact progressif avec le joint sans frottement ni point dur.

Réglages micrométriques : garantir une manœuvre fluide sur les décennies à venir



Contrôler également la compression des joints en fermant l’ouvrant et en glissant une feuille de papier entre ouvrant et dormant : elle doit résister à l’extraction. Ce test simple révèle les zones de sous-compression nécessitant un réglage complémentaire des paumelles ou de la gâche de verrouillage. Les données des assurances décennales révèlent qu’un réglage négligé accélère la dégradation des joints et compromet les performances d’isolation thermique et acoustique dans les premières années d’usage.

Contrôles post-installation : s’assurer de la conformité avant réception

La réception engage la garantie décennale du professionnel et conditionne l’accès aux aides financières. Identifier immédiatement les non-conformités pour lever les réserves avant signature du PV.

Vérifier l’étanchéité à l’air via un test d’infiltrométrie si la rénovation s’inscrit dans un bouquet de travaux RE2020. Contrôler visuellement l’absence de jour entre dormant et maçonnerie, la régularité des joints silicone extérieurs, la fixation complète des bavettes métalliques sur appui. Tester la manœuvre de l’ouvrant sur plusieurs cycles ouverture/fermeture : fluidité, absence de frottement, verrouillage efficace multi-points.

Le recours à des menuisiers professionnels certifiés RGE garantit non seulement la conformité aux normes DTU et RE2020, mais aussi l’accès aux dispositifs d’aides financières MaPrimeRénov et Certificats d’Économies d’Énergie. Un artisan qualifié établit systématiquement un PV de réception détaillant les performances AEV (Air-Eau-Vent) de la menuiserie installée, document opposable en cas de litige ultérieur. La responsabilité décennale du professionnel protège contre les désordres graves affectant solidité et étanchéité pendant 10 ans après réception, sécurité juridique inexistante en cas d’auto-installation.

Installer vous-même ou confier à un professionnel RGE : votre arbre décisionnel
  • Si vous êtes bricoleur confirmé + maison plain-pied + fenêtre standard (dimensions courantes, support béton ou brique pleine) :
    Installation envisageable sous réserve de formation préalable (stage DTU, tutoriels CSTB) et équipement adapté (niveau laser, outillage spécifique). Attention : perte des aides financières et absence de garantie décennale.
  • Si étage > R+1 ou travaux en hauteur :
    Professionnel obligatoire pour raisons de sécurité. Les travaux en hauteur nécessitent EPI (harnais, ligne de vie) et respect des règles de prévention des chutes. Risque vital non négociable.
  • Si configuration complexe (baie vitrée >2m, support béton cellulaire/pierre ancienne, zone classée ABF, projet éligible aides financières) :
    Professionnel RGE obligatoire pour garantir conformité RE2020, performances AEV certifiées et accès MaPrimeRénov/CEE. Le surcoût initial (main-d’œuvre) est compensé par les aides et la sécurité juridique décennale.

Installer une fenêtre selon les normes professionnelles exige rigueur méthodologique et respect scrupuleux du DTU 36.5. Chaque phase — diagnostic du support, calage micrométrique, fixation adaptée, étanchéité multicouche, réglages finaux — conditionne la pérennité de l’installation et la conformité aux exigences thermiques actuelles.

Confier cette intervention à un artisan certifié RGE sécurise juridiquement l’investissement via la garantie décennale et ouvre l’accès aux dispositifs d’aides financières MaPrimeRénov et CEE. Les quelques heures de main-d’œuvre facturées se rentabilisent rapidement face au coût de reprise d’une installation défaillante et aux pertes énergétiques d’une étanchéité compromise.

Questions fréquentes sur l’installation de fenêtres

Vos interrogations sur la pose de fenêtres
Quel est le coût de la main-d’œuvre pour installer une fenêtre ?

La main-d’œuvre représente généralement 30 à 40 % du prix total d’une installation selon les pratiques courantes du secteur. Les tarifs varient significativement selon la région, la complexité du chantier (nature du support, accessibilité, configuration) et la certification RGE de l’artisan. Pour obtenir une estimation fiable, demander plusieurs devis détaillés incluant diagnostic préalable, pose conforme DTU 36.5, réglages et PV de réception. Le recours à un professionnel certifié conditionne l’accès aux aides financières MaPrimeRénov et CEE.

Quelles garanties offre un professionnel certifié pour l’installation de fenêtres ?

Un artisan certifié RGE offre la garantie décennale obligatoire (10 ans après réception) couvrant les désordres graves affectant solidité et étanchéité du bâti. S’y ajoutent la garantie de parfait achèvement (1 an) pour les défauts de finition et la garantie biennale (2 ans) pour les équipements dissociables. Le PV de réception constitue la preuve juridique opposable en cas de litige.

Quelles aides financières sont disponibles pour le remplacement de fenêtres en 2026 ?

MaPrimeRénov’ par geste couvre l’isolation thermique des parois vitrées en remplacement de simple vitrage, sous condition obligatoire de recours à un professionnel RGE. Les montants varient selon revenus du foyer. Les conditions d’éligibilité détaillées par l’Anah (guide officiel 2026) précisent plafonds et démarches. Les Certificats d’Économies d’Énergie (CEE) offrent un complément de financement cumulable. Pour connaître en détail les dispositifs applicables à votre projet, consultez le guide complet sur les aides de l’État pour vos fenêtres.

Limites et précautions

Ce guide présente les principes généraux d’installation. Chaque chantier présente des spécificités (nature du support, configuration, exposition). Les normes DTU et la réglementation thermique évoluent : vérifiez les textes en vigueur au moment de vos travaux. L’installation d’une fenêtre engage la responsabilité décennale : en cas de doute, faites appel à un professionnel qualifié RGE. Les travaux en hauteur nécessitent des équipements de protection individuelle et le respect des règles de sécurité. Pour toute question technique spécifique, consultez un menuisier certifié RGE ou un bureau de contrôle technique.
